La terrasse terminée vue depuis la pelouse : platelage à hauteur du bassin, jupe de bardage sur le pourtour et large emmarchement descendant vers la cour

Une piscine posée sur l’herbe, un bassin de plain-pied.

Une piscine hors-sol posée sur la pelouse, parois grises apparentes. La terrasse vient la ceinturer à hauteur de margelle : le bassin affleure le platelage et se lit comme un bassin enterré.

Ouvrage
Terrasse

La progression

Quatre jours, du plot au platelage.

La structure se monte d’abord tout autour du bassin, sur plots : c’est un plancher, et il se dessine comme un plancher. Le platelage vient ensuite, puis l’emmarchement, puis la jupe qui ferme le pourtour.

La piscine hors-sol avant travaux : parois grises apparentes, posée à même la pelouse au bord du pavage
L’ossature montée autour du bassin : poteaux sur plots béton, sommiers et solives en attente du platelage

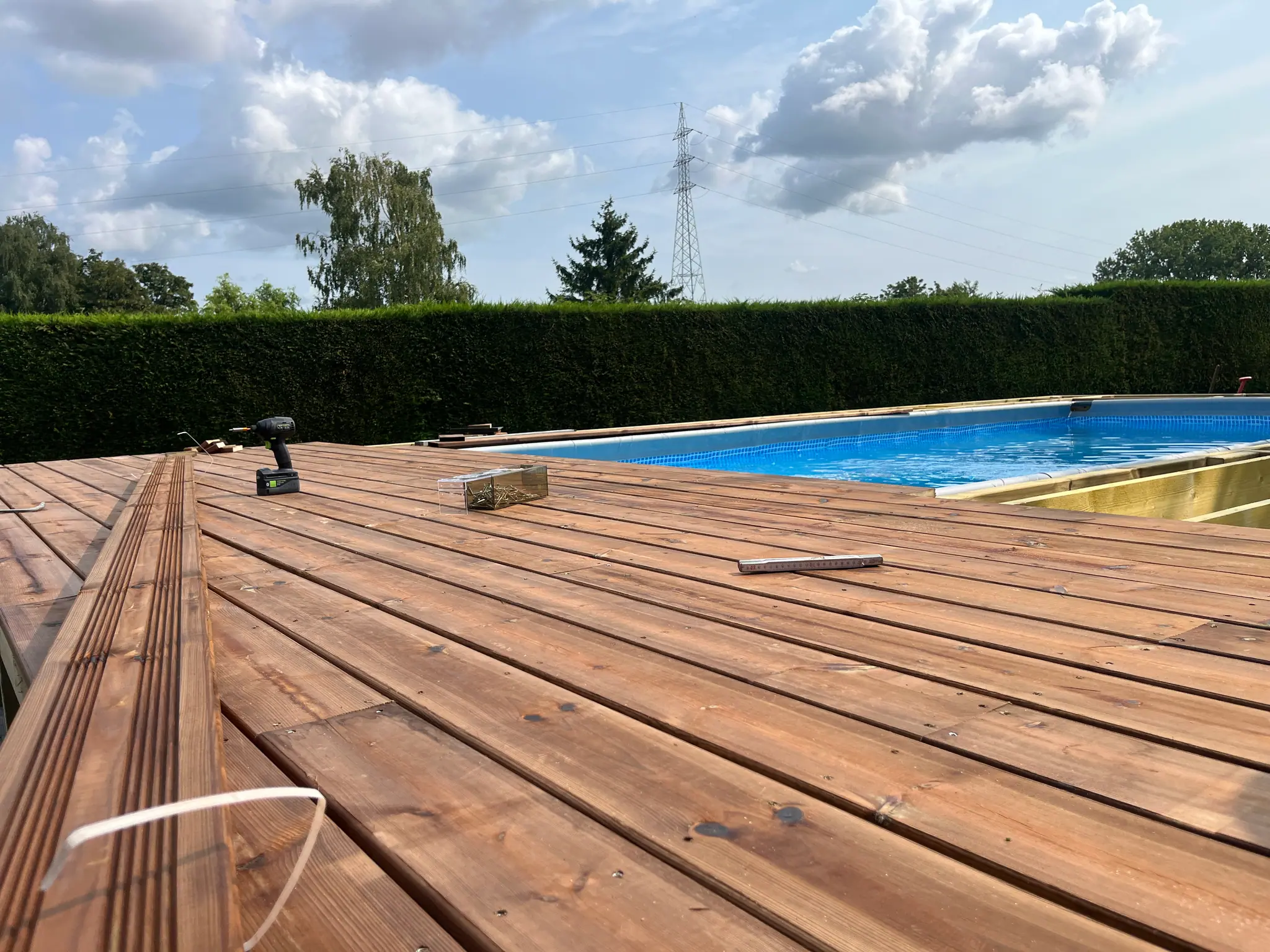

Les lames du platelage en cours de pose, visseuse posée dessus, les solives encore nues de l’autre côté du bassin

Les limons de l’emmarchement assemblés au sol sous la terrasse, en attente des marches

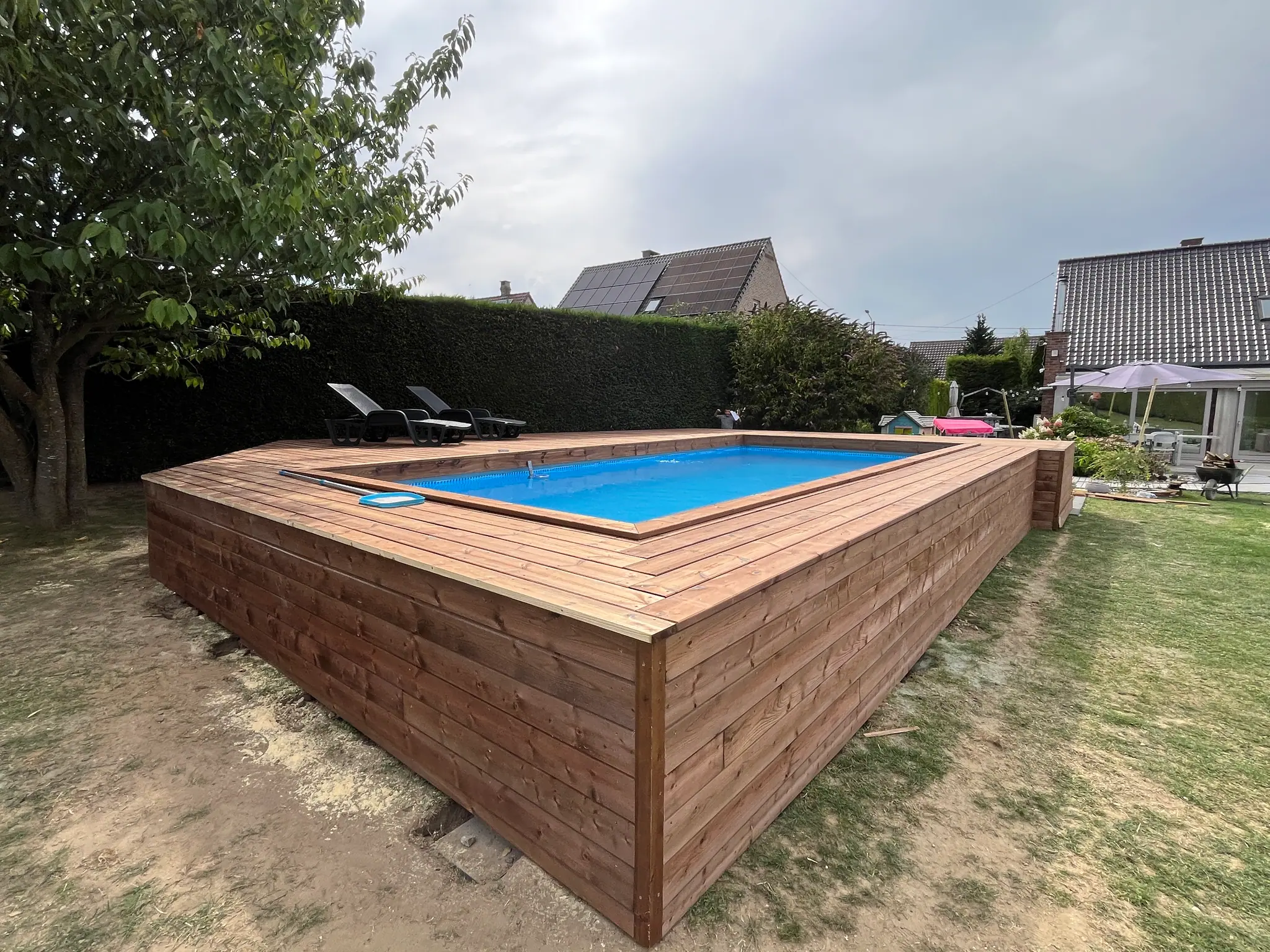

La terrasse achevée vue du jardin : la jupe de bardage ferme le pourtour et pose le volume sur la pelouse

Le plan

Dessiné avant d’être construit.

Le plan d’exécution porte les cotes et les sections. Il fixe le bassin, la tête de terrasse, la profondeur et la largeur de l’emmarchement — et il distingue quatre bois, chacun pour ce qu’il porte.

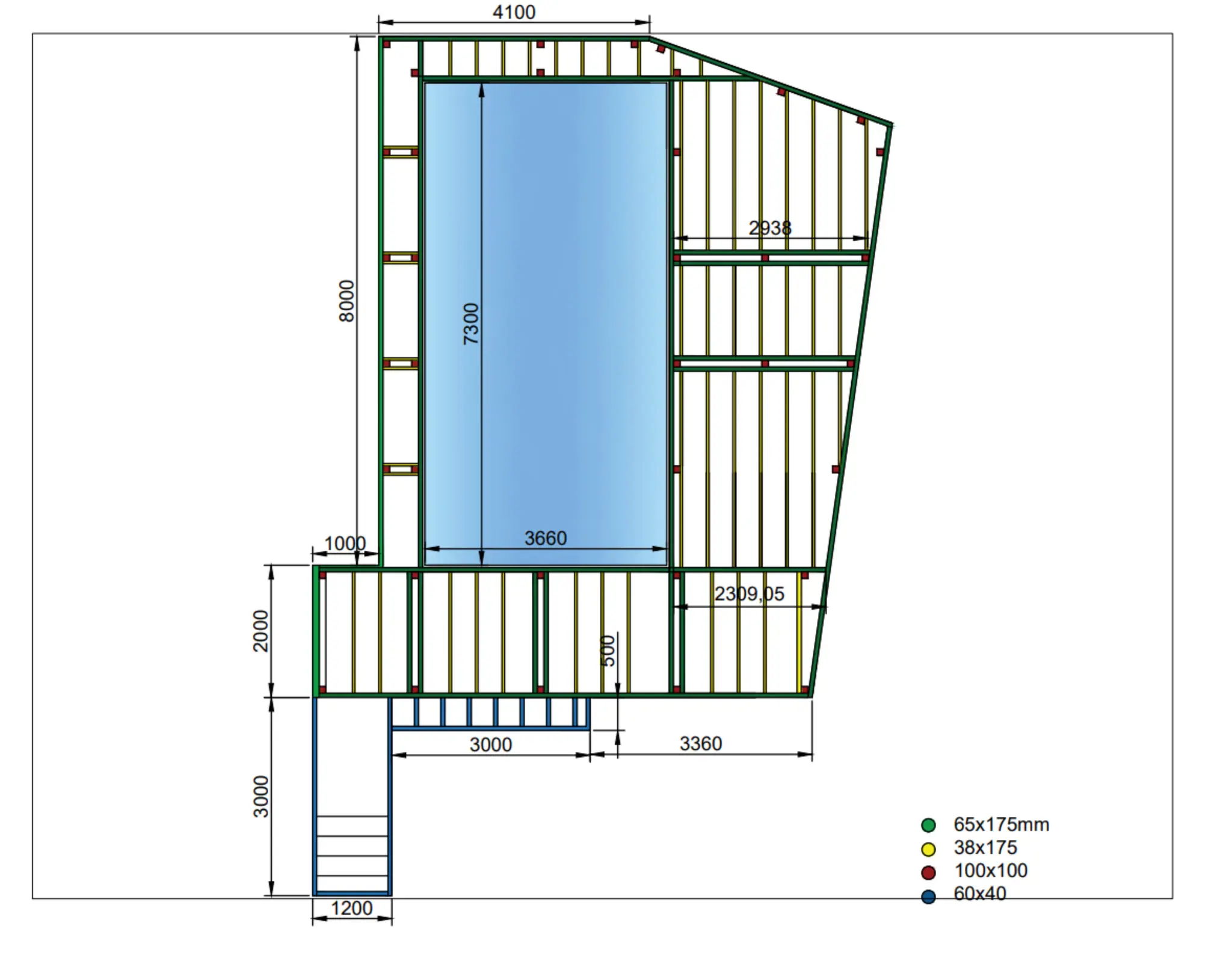

Le plan d’exécution de la terrasse : le bassin coté 7 300 sur 3 660 mm, la terrasse sur 8 000 mm de profondeur, l’emmarchement de 1 200 mm, et la légende des quatre sections de bois
Plan d’exécution du chantier. Cotes en millimètres. Le cartouche, qui porte les prénoms des commanditaires, est coupé.

Les sections portées au plan

  • 65 × 175 mm Sommiers — ils franchissent les portées et reçoivent les solives.
  • 38 × 175 mm Solives — le pas du plancher, sous les lames.
  • 100 × 100 mm Poteaux — ils descendent chercher le sol sur leurs plots.
  • 60 × 40 mm Limons et lambourdes de l’emmarchement.

Terminé

Le bassin affleure, la jupe ferme le tour.

À l’angle, les lames se rejoignent en coupe d’onglet et le platelage change de sens. La jupe descend jusqu’au sol sur tout le pourtour : de l’extérieur, plus rien ne dit que la piscine est hors-sol.

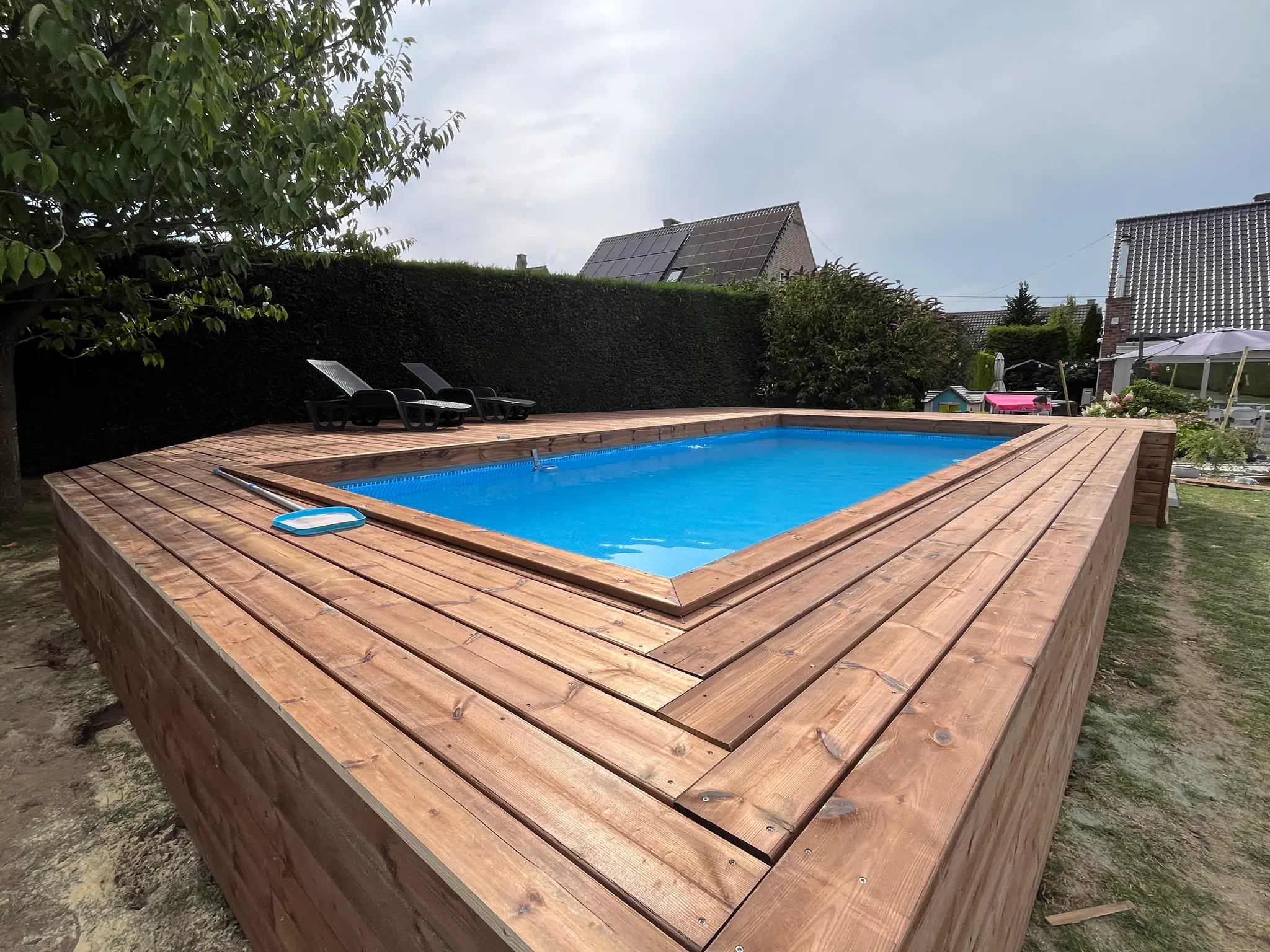

L’angle du platelage : les lames se rejoignent en coupe d’onglet et repartent dans l’autre sens

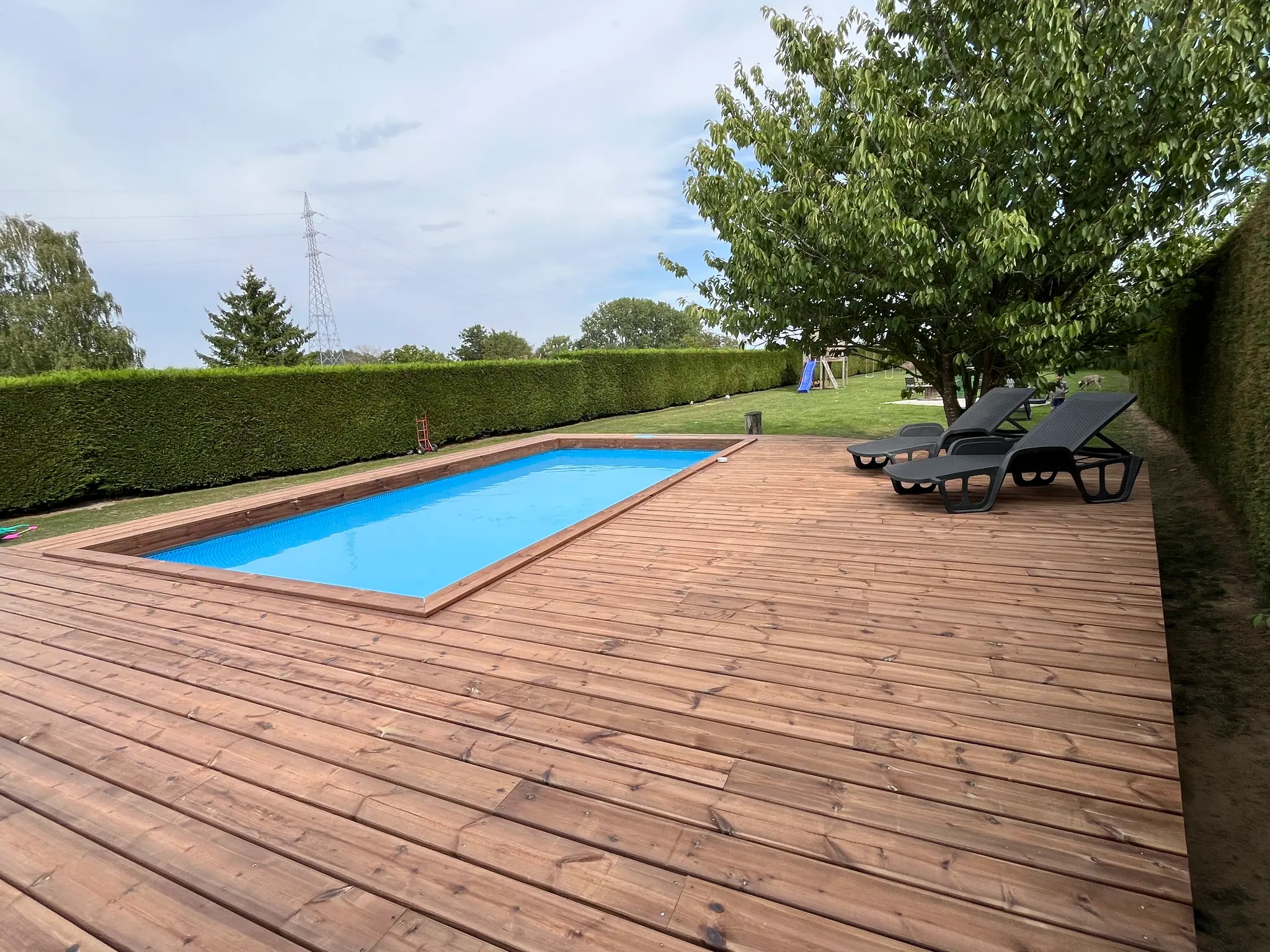

Le plateau de la terrasse et le bassin affleurant, transats le long de la haie

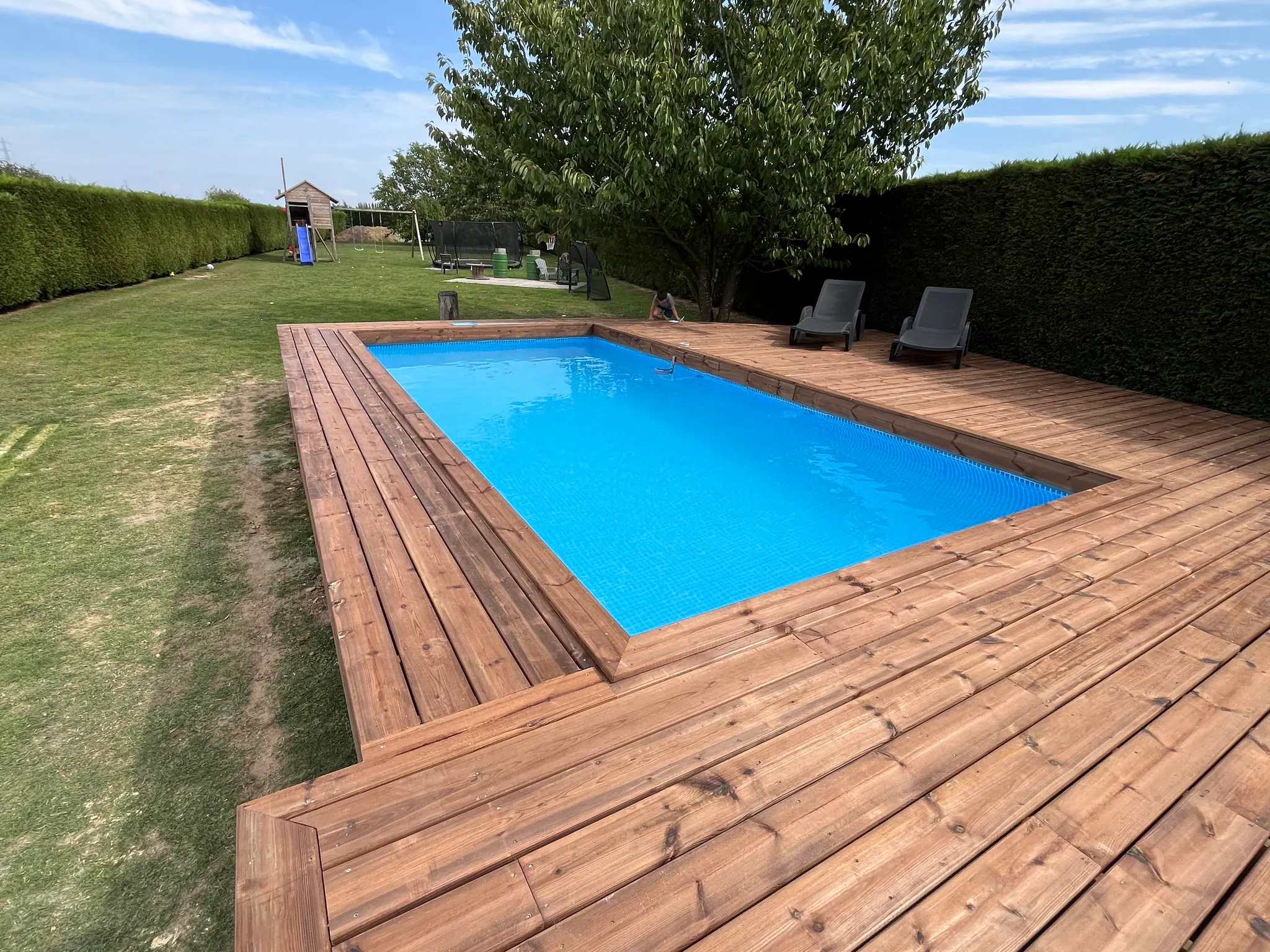

Le bassin depuis le fond du jardin : le platelage file vers la cour et l’emmarchement
Depuis la cour pavée : la jupe de bardage, les marches pleine largeur et le bassin au-dessus

La matière

Ce qui a réellement été mis en œuvre

Mise en œuvre

  • terrasse sur pilotis autour d’un bassin
  • emmarchement pleine largeur
  • jupe de bardage sur le pourtour

Matériaux

  • sommiers 65 × 175 mm
  • solives 38 × 175 mm
  • poteaux 100 × 100 mm
  • lambourdes 60 × 40 mm
Sections
bassin 7,30 m × 3,66 m · terrasse 8,00 m de profondeur · tête de terrasse 4,10 m · emmarchement 1,20 m de large
